二環西路南延三期一標地面道路,全長1319米,自2016年8月30日開工,2017年12月15日竣工,現已順利通過竣工驗收。

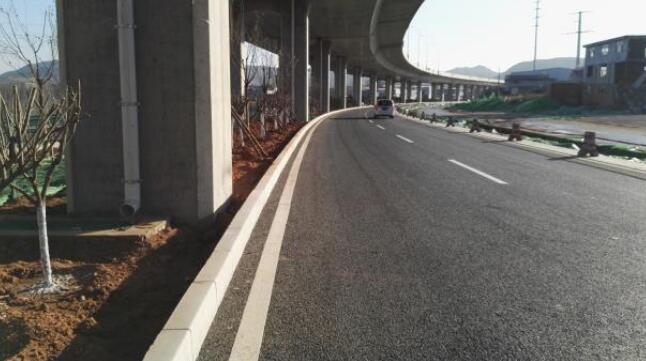

本工程立沿石約3800米,施工完成后整體效果較好,12月19日集團公司組織各子、分公司進行了觀摩,項目部就立沿石安裝過程中的一點施工經驗進行了簡單總結:
一、本工程使用的是預制混凝土立沿石,與常用的石質立沿石相比,預制混凝土立沿石加工尺寸偏差較大,且增加了勾縫工序。在設計圖紙、道路驗收規范均無明確縫寬要求的情況下,項目部查閱了大量的資料,通過反復安裝試驗,最終確定沿石縫寬為8mm±2mm,勾凹縫,勾縫深度5mm,施工完成后整體效果良好,外形美觀。
二、立沿石安裝通常在中粒式瀝青攤鋪后實施,二環西路南延三期工程在水穩攤鋪完成后,利用水穩養護時間安裝立沿石,縮短了工期,減少了開槽、瀝青切邊工序,同時節省了瀝青混合料用量。
三、污染立沿石的處理。立沿石在瀝青面層攤鋪、綠化施工過程中難免受到污染,石質立沿石通常采用柴油、洗滌劑進行清洗,但此方法不適用混凝土沿石,經現場試驗,最終確定采用粗砂紙打磨,細砂紙二次拋光工藝,并使用電動工具帶動砂紙打磨,效果良好,污染清理比較徹底。
(文 順河路橋 張召永 楊承剛 編輯 劉俊兵)
